Budowa apartamentowca w Tarnowskich Górach

W kwietniu 2021 roku przekazaliśmy gotową konstrukcję budynku inwestorowi, umożliwiając wykonanie prac instalatorskich i wykończeniowych.

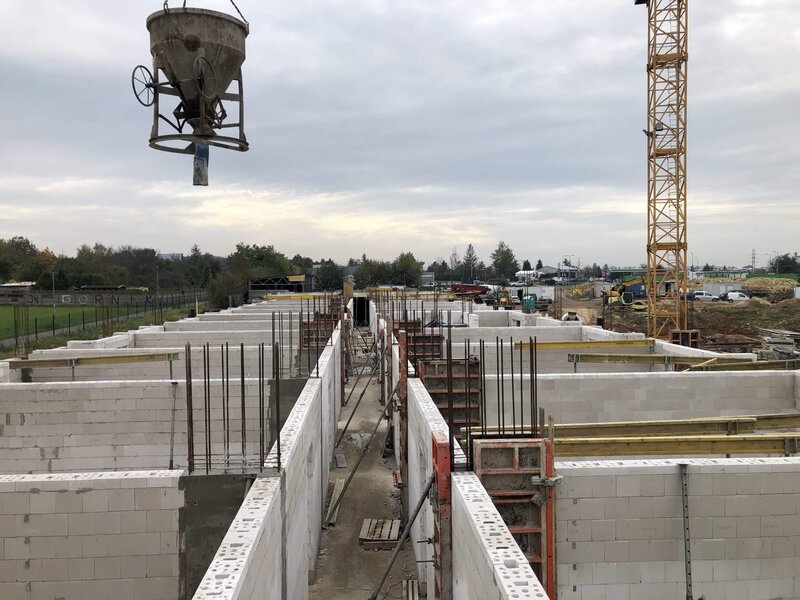

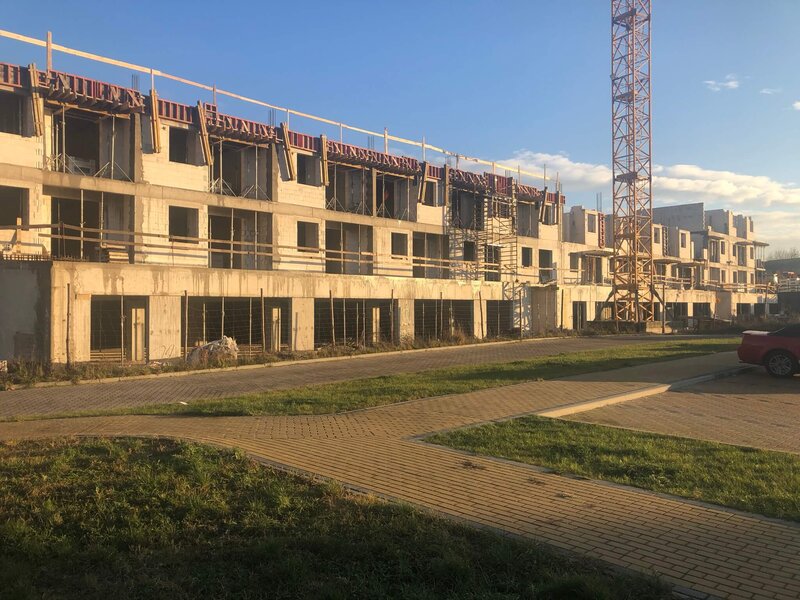

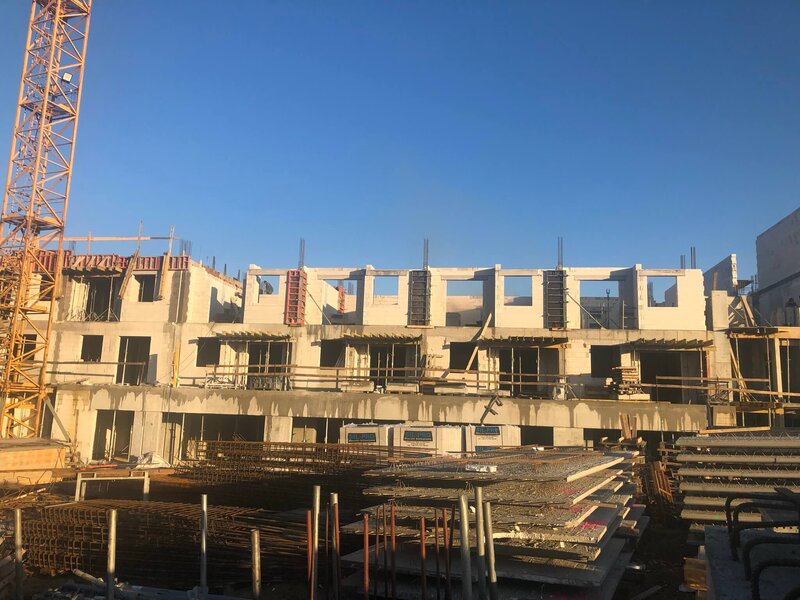

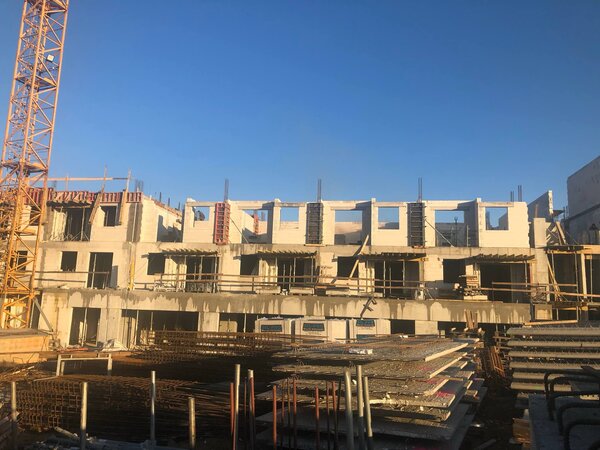

Przez ostatnie trzy miesiące koncentrowaliśmy się na wykonaniu ostatniej – IV kondygnacji o powierzchni 6300 metrów kwadratowych , montażu szybów windowych, biegów schodowych i spoczników, wykonanych w naszym zakładzie prefabrykacji. W międzyczasie dwie brygady ukończyły  murowanie ścian działowych oraz attyki. Z początkiem kwietnia zdemontowaliśmy żuraw wieżowy i przystąpiliśmy do uprzątnięcia terenu budowy
i wywozu zaplecza.

Czas trwania budowy stanu surowego od momentu tyczenia geodezyjnego do wymurowania ostatniej ścianki działowej wyniósł 11 miesięcy, zgodnie z harmonogramem budowy.
