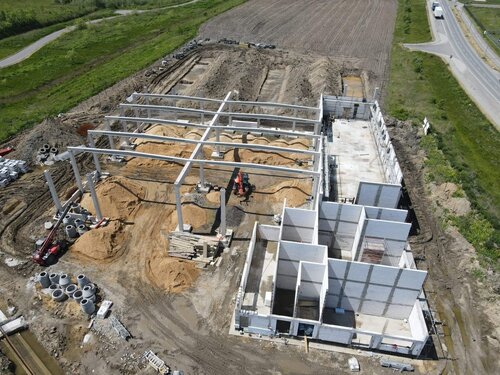

W połowie lutego 2022 roku wystartowaliśmy z murowaniem ścian nośnych części biurowo-socjalnej oraz części technicznej. W kolejnym etapie zostały przywiezione i zamontowane słupy prefabrykowane z Naszej wytwórni.

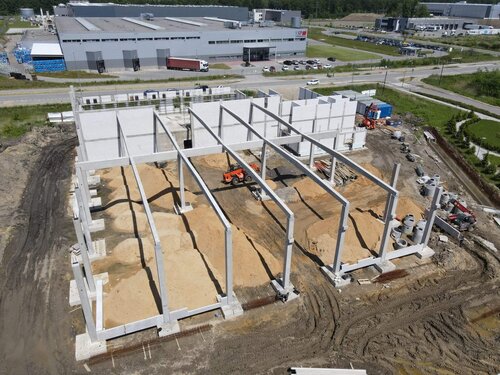

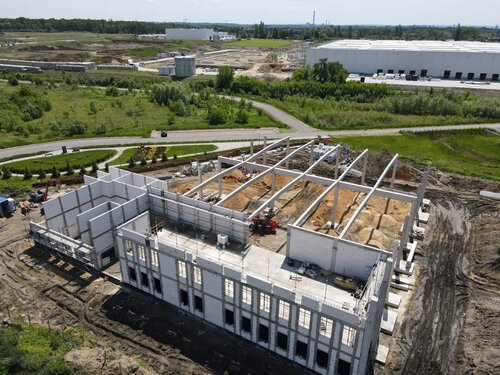

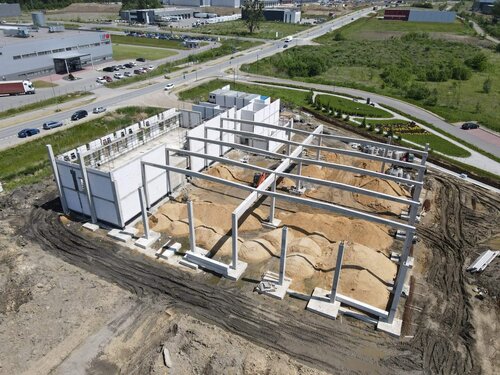

Montaż 30 słupów- trwał zaledwie jeden dzień. W części biurowo-socjalnej zostały wmontowane prefabrykowane płyty filigran, które znacząco skróciły okres realizacji stropów oraz przyspieszyły proces murowania kolejnej kondygnacji. W następnym miesiącu wykonaliśmy trzpienie, wieńce, oraz montaż dźwigarów dachowych.

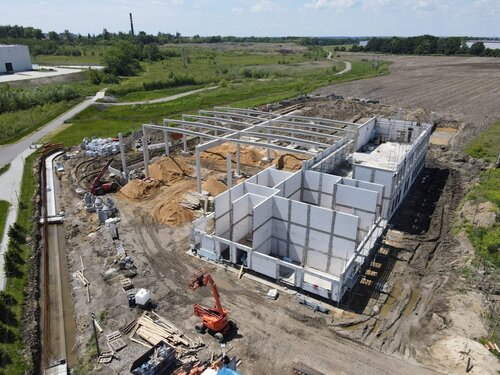

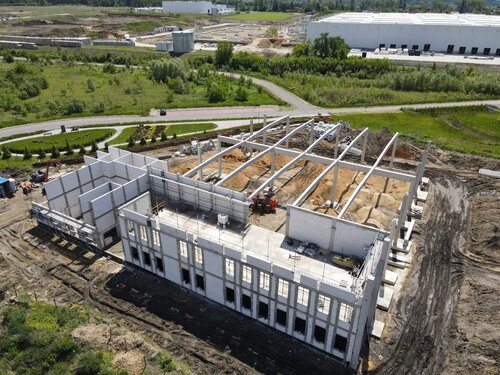

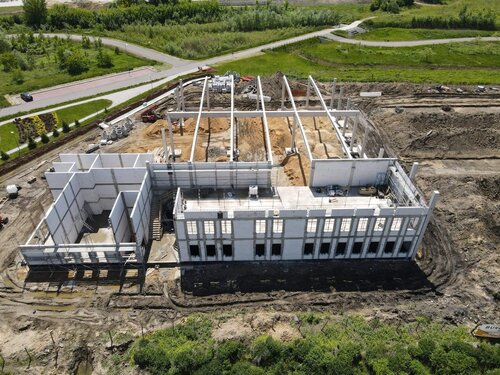

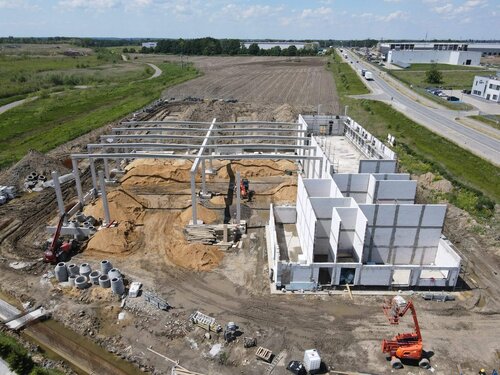

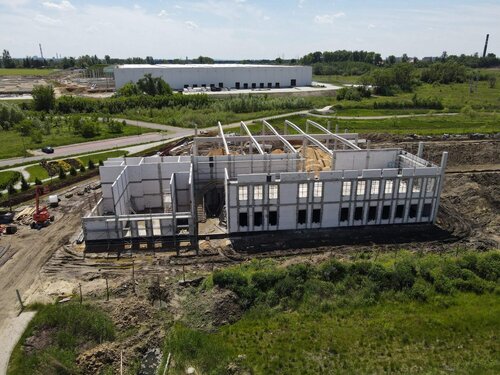

Aktualnie trwają prace związane z sieciami zewnętrznymi( deszczowa, sanitarna, wodociągowa, gazowa, energoelektryczna). Natomiast w budynku skończyliśmy pierwszy etap ścian działowych, i trwa realizacja instalacji wewnętrznych.
Dane materiałowe:
- Chudy beton- 120m3.
- Beton konstrukcyjny- 400m3.
- Stal zbrojeniowa 43000 kg
- Ściany nośne silikat-1120m2.
- Ściany działowe GK-836m2.
- Strop Filigran-700m2.
- Słupy prefabrykowane-30 szt.
- Dźwigary prefabrykowane 15 szt.
